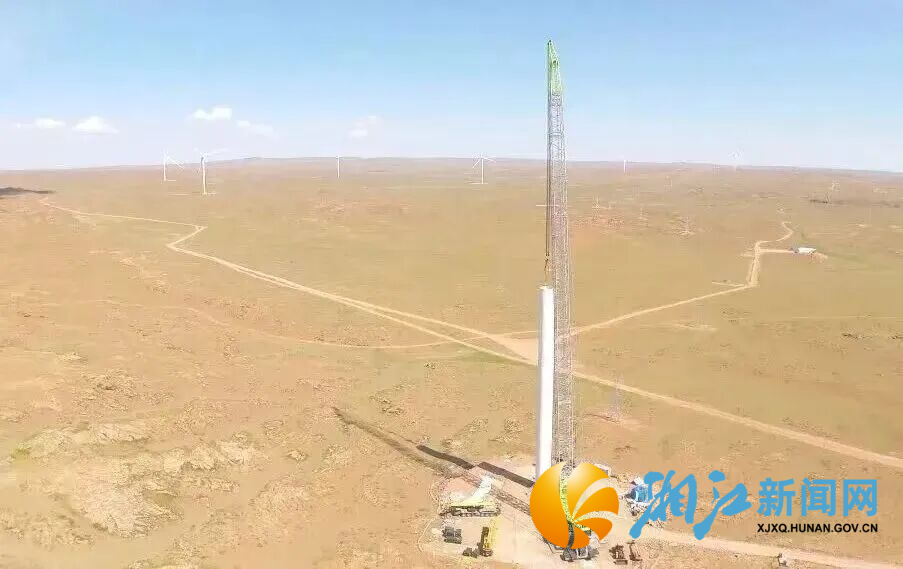

湘江新闻网9月1日讯(湘江融媒记者 彭娟 通讯员 李家宇)近日,新疆塔城地区托里县135万千瓦风电项目62台风机吊装工作圆满收官。施工期间,中联重科1300吨履带起重机凭借稳定可靠的设备性能,精准高效保障项目建设提速推进,以硬核装备实力护航西北绿色能源基建建设。
据悉,项目施工现场位于托里县庙尔沟镇“老风口”核心区域,施工环境极为严苛。区域内每年8级及以上大风天气超150天,全年有效施工期不足半年,风季每周有效吊装作业时间仅2至3天。同时,单台风机完整吊装工序耗时约5天,大风、高空、低温多重极端工况叠加,让大兆瓦风机高空精准吊装成为项目建设核心难点,也对起重设备的稳定性、操控精度与工况适配性提出了极高标准。
面对恶劣的戈壁风口施工条件,项目团队依托中联重科1300吨履带起重机的硬核产品优势,搭配科学精细的施工管理模式,成功破解多项施工瓶颈。针对大型风机自重超大、高空对位难度高、大风易引发设备晃动等行业痛点,项目团队量身定制专属吊装方案,创新采用“主吊定点站位、辅吊配合溜尾、分体模块吊装”施工工艺。依托设备超强起重性能、稳固作业底盘和精准操控系统,施工团队持续优化吊装站位与作业半径,有效抵御大风天气造成的设备晃动,大幅提升高空设备安装精度,高效圆满完成全部大兆瓦风机高难度吊装作业任务。
该项目是托里县千万千瓦级新能源基地的核心重点工程,总装机容量达442.4兆瓦,共配置35台6.7兆瓦、27台7.7兆瓦大容量风电机组,同步配套建设18回集电线路及约82公里场内道路。项目全面投运后,年均可提供清洁电能10.8亿千瓦时,能够有效优化新疆区域能源结构、减少传统化石能源消耗,助力区域绿色低碳转型,为西北新能源产业高质量发展注入强劲动能。
此次项目施工再次印证,中联重科大吨位起重机可全面适配高原、戈壁、风口等各类极端复杂工况,在新能源风电基建领域具备成熟的设备性能与技术优势。未来,中联重科将持续深耕风电基建赛道,以高品质工程装备助力国内新能源基地规模化建设,持续护航新能源产业高质量发展。
来源:湘江新闻网
作者:彭娟
编辑:贺纯
